RICE优先级怎么打分?统一口径再排序

文章目录
免费使用墨刀
更新时间: 2026年10月09日

RICE优先级评分把覆盖人数、影响程度、置信度和投入放在一起比较:分数=覆盖人数×影响程度×置信度÷投入。真正决定排序质量的,是候选需求是否使用同一时间窗、同一种覆盖对象和同一套工作量口径。口径没对齐时,算到小数点后两位也不会让决定更可靠。

产品评审时,可以在墨刀白板上整理需求与评分依据:每张需求卡同时放数据来源、关键假设和投入估算,把争论落到某一项参数,再决定先做、先调研还是暂缓。

RICE优先级评分:覆盖、影响、置信度与投入共同决定排序

RICE在回答什么问题

RICE适合在多个可选改进之间比较“有限投入先放在哪里”。它不能直接替团队回答产品方向是否正确,也不适合把安全修复、合同承诺、基础依赖和体验优化全部混成一张排行榜。前两类可能有明确期限,基础依赖则可能必须先完成。

Intercom介绍的RICE方法使用Reach、Impact、Confidence、Effort四个因素,并提醒团队不要机械按分数执行。分数应帮助团队解释取舍;它本身不是需求获准排期的凭证。

如果还不清楚用户在意什么,可先通过KANO模型区分需求对满意度的影响。KANO提供需求性质的线索,RICE帮助比较投入顺序,两者的分值不能直接相加。

先定三条口径,再给需求打分

覆盖人数必须来自同一个时间窗

假设评估的是下一个月的客户服务后台改进,就统一计算“一个月内实际会遇到该功能的客服人数”。不能把A需求的月活人数、B需求的每年订单量和C需求的页面访问次数放在同一列。

重复操作也要讲清楚。一个客服每天搜索20次,不等于覆盖20个人。若本次明确以“受影响工单数”为单位,所有候选都应改成工单口径,而不是在某个项目上临时放大数字。覆盖对象应跟本次目标一致,例如减少客服处理负担,就优先考虑实际处理者与任务发生频次的关系。

影响程度围绕同一个目标解释

“影响大”要能接着回答“对什么影响大”。提高首次任务完成率与减少资深用户操作时间是不同目标,不能只用一个模糊的“体验提升”打分。团队可采用简明等级,但必须给每一档写一句判断依据。

  • 较高影响:主要任务在当前流程中经常被阻断,方案直接消除这一阻断。
  • 中等影响:任务能够完成,方案减少明显的重复操作或理解成本。
  • 较小影响:局部便利性或视觉改善,对本次目标的作用有限。

这些是评审时可用的描述,具体数字由团队统一约定。不要因为方案技术新颖,便把它的影响程度评得更高。

投入要包含完整交付成本

只填开发编码时间,会让需要大量规则确认、历史数据处理或培训的需求显得异常划算。至少把产品确认、设计、开发、测试和上线准备纳入同一估算范围,再统一换算为人周或人月。

还要区分工作量和历时:两位工程师各投入一周是两个人周,即使日历只过去一周。等待第三方审批不一定增加同等工作量,却会改变能否在目标时间窗交付,因此应另记为排期约束。

三项后台改进,怎样从数字走到决定

下面用一组练习数据演示计算。目标是改善下月客服处理工单的体验,覆盖人数按月计算,投入统一用人周。

候选改进覆盖R影响I置信度C投入ERICE分数
A:保存常用筛选240人10.82人周96
B:批量指派工单100人20.82人周80
C:智能摘要入口300人10.53人周50

A的计算为240×1×0.8÷2=96。C虽然覆盖人数最多,但影响依据较弱且投入较高,所以初始分数较低。这里的0.8和0.5表示团队对估算的信心等级,不表示项目有80%或50%的成功概率。

下一步不是把A、B、C直接拖进日历,而是查看最可能改变排序的参数。若A的权限逻辑比预计复杂,投入从2人周变成4人周,分数便降至48,B就超过了A。这个差异告诉团队:先用一次针对性的技术讨论核实A的投入,比继续争论96和80哪个更有“战略价值”更有用。

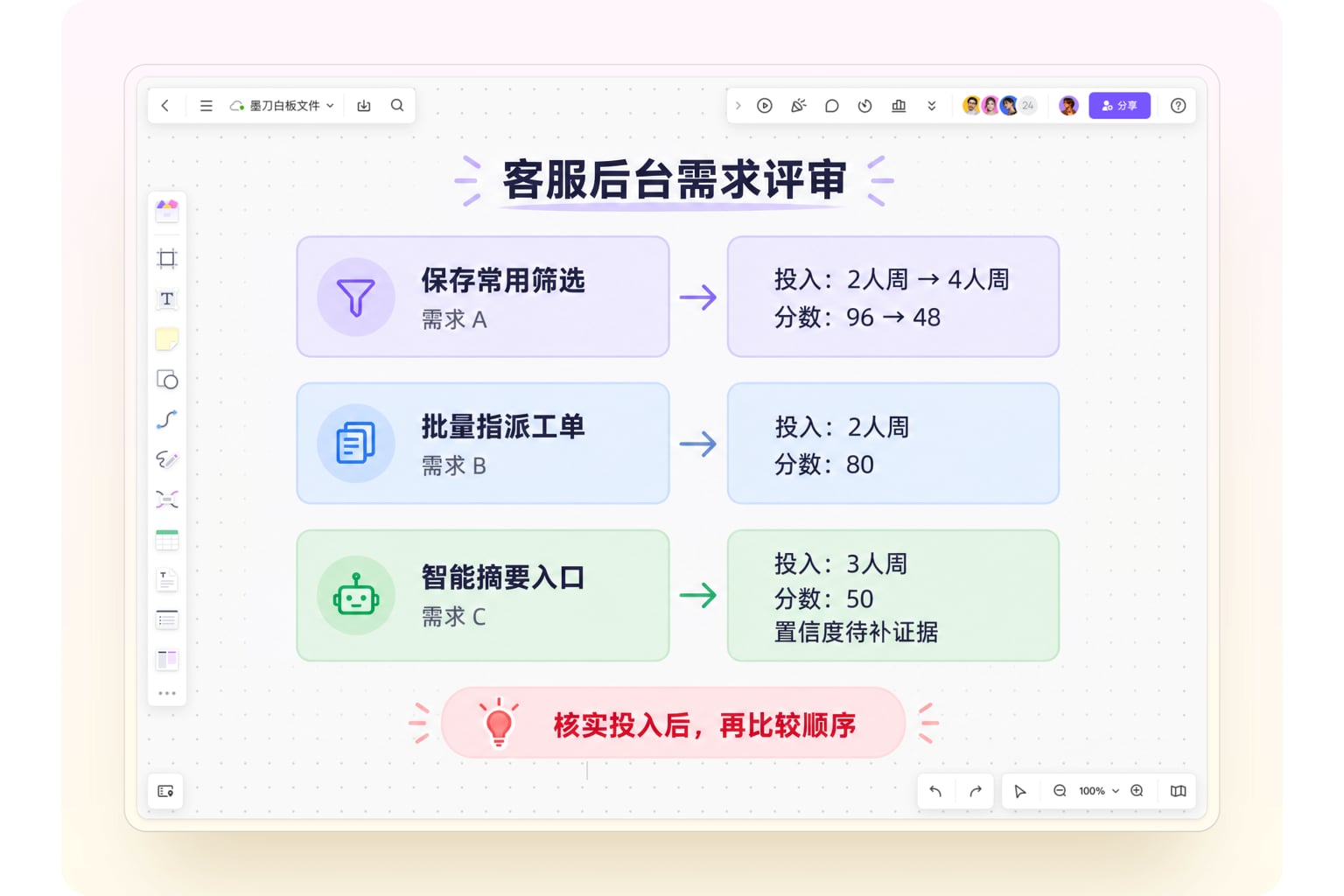

墨刀白板中的需求评分讨论:三张候选卡关联估算依据与待确认项

在白板上保留分数背后的证据

建一张评分白板时,建议分成“候选需求”“依据与未知”“决定”三个区域。每张卡保留稳定编号,数字调整后仍能追踪到原来的讨论,避免同一项需求被换个名字重复计算。

  1. 在候选区写清用户、任务和具体变化,例如“客服把当前筛选条件保存为个人常用视图”,不要只写“优化筛选”。
  2. 把覆盖人数的统计区间、影响判断依据和工作量拆分放在相邻卡片上。证据可以是脱敏数据、访谈摘要或研发估算说明。
  3. 对缺少依据的参数添加待确认问题,例如“240人是否包含只查看、不处理工单的主管”。未知项保留为未知,不用高分掩盖。
  4. 计算分数后,分别标记“进入细化”“先补资料”“受前置条件限制”。讨论结果和原始分数同时保留。

这张白板不必承担复杂计算。可以在表格中算分,把公式和结果贴回需求卡;白板更适合展示“哪一份证据支撑哪个数字”。多人评论时直接围绕这张卡讨论,避免结论散落在不同聊天记录里。

高分需求为什么还可能晚做

若批量指派必须等角色权限改造完成,就算它得分最高,也无法跳过前置工作。应将前置项和受益项连起来,并在排期时考虑整组投入。具体依赖可继续用需求依赖关系图梳理。

另一个常见情况是小群体的严重问题。只有少量管理员遇到结算阻断,按覆盖人数算可能不如一个常用按钮改进,但严重后果和明确期限不能被平均分稀释。把必须处理的事项单独列出,再对可选改进使用RICE,决策会更清楚。

最后,不要把一次评分当作永久标签。覆盖对象变了、成本估算更新了或试用结果与预期不同,都应重新计算。记录变化原因,比只保留最新数字更有价值。

可以直接复制的需求评分卡

需求编号与名称:
本次要改善的用户任务:
评估时间窗与覆盖单位:
R:预计覆盖量;统计来源;是否去重
I:影响等级;对应的具体障碍
C:估算信心;目前最缺的依据
E:产品、设计、研发、测试等总投入
前置依赖与不可错过的期限:
哪一个参数改变会使排序反转:
本轮决定:进入细化 / 先补资料 / 暂缓
负责人及下次重看时间:

第一次使用时,从三到五个正在争议的需求开始,把卡片放到同一张白板上。先解决“我们是否在比较同一种东西”,再决定先做哪一个,RICE才会成为沟通工具,而不是给既定答案补一张分数表。
