需求依赖关系怎么梳理?从前置条件到跨团队交付承诺

文章目录
免费使用墨刀
更新时间: 2026年10月04日

需求依赖管理要写清:这项功能在什么条件满足后才能继续,谁提供条件,交付到什么程度才算可用。只在两个部门之间画一条线,或者在排期表里写“等后端”,都不足以管理依赖;真正需要确认的是具体交付物、使用方、完成标准与延期后的处理。

需求依赖关系怎么梳理?从前置条件到跨团队交付承诺

依赖关系图适合先找阻塞,甘特图适合在依赖与工期相对明确后安排时间。两者可以衔接,但开始梳理依赖时不必先给每项工作填一个看似精确的日期。可以先用墨刀白板把需求、前置条件和提供方放在同一画布,逐条问清楚连线代表什么。

从要交付的结果往前找条件

以企业工单系统新增“转派负责人”为例,目标不是做出一个人员下拉框,而是让有权限的处理人把工单转给合法接收者,双方看到一致结果,历史记录可追溯。

沿这条任务往前追问:谁可以转派?哪些成员可选?操作如何保存?接收者怎样得知?失败后工单仍归谁?每个问题都可能指向一项前置条件。

需要的条件为什么依赖它需要谁确认
允许转派的角色与状态规则决定入口是否出现、请求能否执行产品、业务与权限服务负责人
可接收工单的成员数据决定下拉列表与无可选人员时的处理成员目录提供方
转派写入与重复请求规则保证成功后只形成一致的负责人变更工单服务负责人
转派历史的字段与读取方式解释谁在何时将工单交给谁工单及审计记录负责人
接收者通知方式让新负责人获知待处理任务通知服务与业务负责人

依赖不只来自研发接口。业务尚未决定谁能转派,测试环境没有可用账号,外部系统还没开放权限,同样可能挡住交付。把这些写成明确条件,比全部放进“其他风险”更容易推进。

区分硬前置、并行准备与可替代条件

“必须等某团队全部做完”有时只是习惯。界面布局可以先根据已确认的字段与模拟数据推进,真实联调则需要可用接口;两者依赖的完成程度不同。反过来,权限规则未定时即使页面已经画完,也不能据此承诺功能可以上线。

关系本例判断安排方式
必须满足的前置权限规则确认后才能完成正确的鉴权实现列为阻塞条件,明确确认人
可以并行的准备字段契约确认后,可用模拟数据搭页面先开发界面,正式联调另设完成点
可以协商的替代站内待办已可用,邮件通知可否后补由业务接受替代方案并说明限制
尚待证实的假设认为现有成员接口一定支持“可接单”过滤先核查能力,不能直接算已具备

替代条件必须真的能支撑任务。用静态成员数据完成演示,不代表生产环境的成员权限依赖已经解除;暂时不发邮件,也必须确认接收者能通过其他方式发现工单。无法满足核心结果的替代,只能用于准备工作。

把交付条件画成节点,用箭头标明依赖

节点可以是需求、系统或团队,但同一张图应使用一致的含义。对于本例,推荐以交付条件为节点,箭头表示“前一条件可用后,后一工作才能继续”;团队名称作为责任信息放在节点旁,不代替交付物。

权限规则确认 → 鉴权实现可验证 → 转派端到端验收
成员字段契约确认 → 人员选择界面准备
可用成员接口 + 转派写入接口 → 转派真实联调 → 转派端到端验收
转派事件定义 → 通知接入 → 接收者发现并处理工单

这几条关系表明,“界面准备完成”不是“真实联调完成”,通知也需要稳定的转派事件定义。把“已确认”“准备中”“可联调”“受阻”等状态写在卡片上,会比用同一种绿色表示所有“完成”更准确。颜色可以辅助,但应保留文字标签。

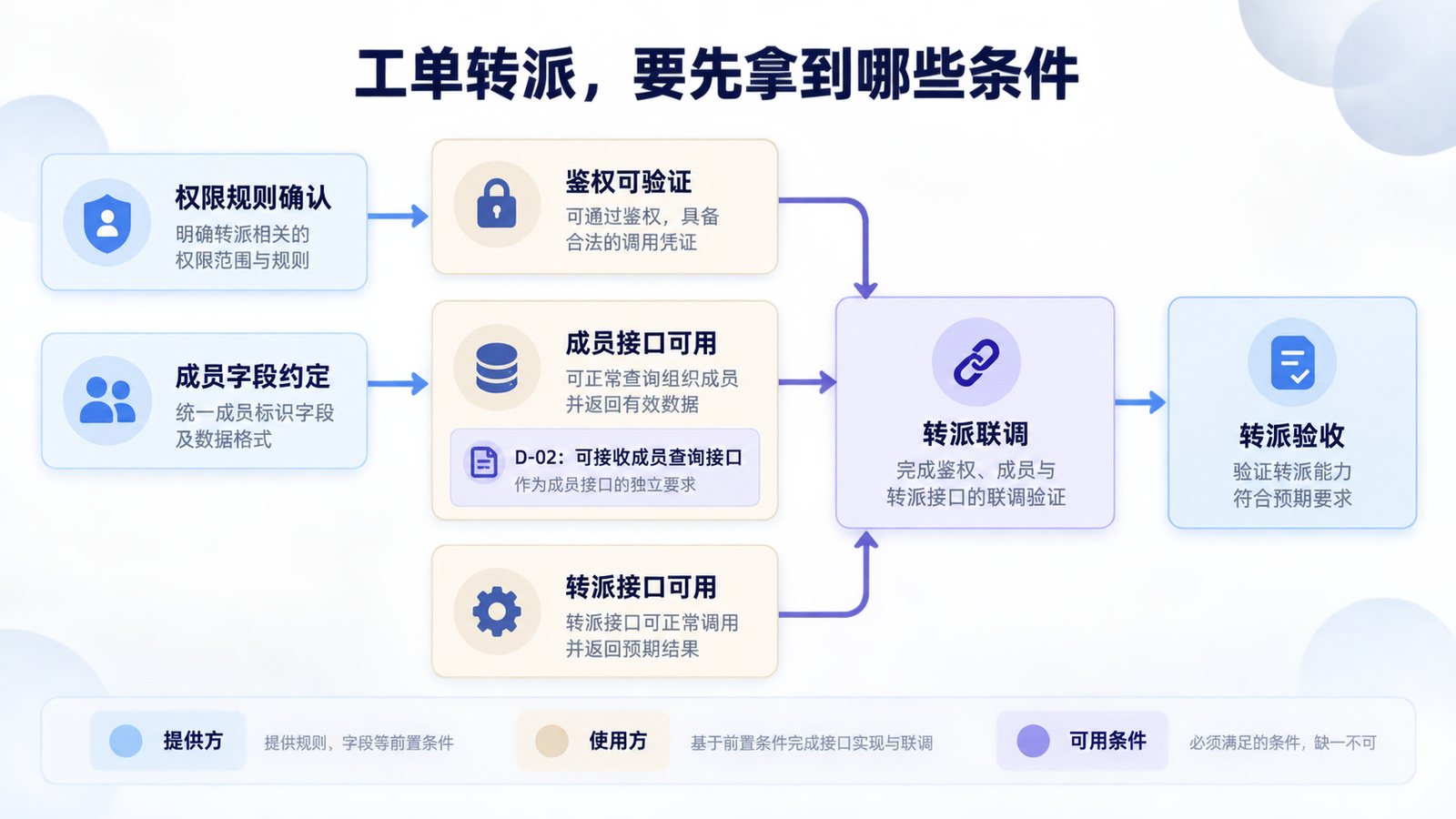

工单转派功能的鉴权、成员接口和转派接口共同支撑联调的依赖关系
依赖节点写明交付条件,箭头指向需要该条件的后续工作。 查看大图

Atlassian的依赖映射方法强调同时看上游、下游、风险和反馈责任。画图时除了问“我需要谁”,也要问“谁会受我的变更影响”。例如转派接口增加新的工单状态,可能影响报表和客服查询,即使这些团队不参与当前页面开发,也需要提前知道。

把“接口完成”改成双方都能判断的承诺

提供方说接口完成,使用方却仍然无法联调,常见原因是两边对完成的理解不同:代码已合并、测试环境已部署、字段说明已更新、测试账号已具备,都可能被口头称作完成。

可以为每条关键依赖填写下面这份承诺记录。具体日期由双方评估,不由产品经理单方面替对方填写。

依赖编号:D-02
交付物:可接收工单的成员查询接口
提供方负责人:[姓名与团队]
使用方负责人:[姓名与团队]
交付范围:成员标识、姓名、可接单状态;说明分页与无结果行为
可用条件:约定环境可访问;测试账号有权限;字段与示例一致
验证方式:使用方以约定账号完成正常、无结果、无权限三类请求
需要时间:[使用方最迟需要时间]
承诺时间:[提供方确认时间]
当前状态与依据:[未确认/准备中/可验证/已接受;关联记录]
延期影响与替代:[哪些任务受影响,能先做什么]
下次确认点:[日期、参加者与需补资料]

“提供方已提交”与“使用方已接受”可以分别记录。接受不意味着要求接口永远不再变化,而是双方确认当前约定范围已经能使用;后续变更需要说明对方如何调整。

发现循环等待时,先拆决策再拆工作

一种常见循环是:前端等最终字段,后端等最终页面,产品又等前后端评估后再确认规则。继续给每个人安排“尽快完成”,不会让循环自行消失。

可以先把不确定项单列出来:哪些字段由业务必须决定,哪些可以由接口约束确定,哪些只是视觉位置尚未定。先确认最小字段契约和业务规则,允许布局继续调整;如果变更会影响数据含义,则重新评估契约,不能用“前端自己适配”掩盖需求变化。

如果循环背后是各方对目标和取舍仍有分歧,问题已不只是依赖跟进。此时可用跨部门需求冲突的决策方法明确决定者和备选方案,再回到依赖图继续执行。

依赖延期后,重新计算影响范围

收到延期信息时,先判断它挡住的是准备、联调、验收还是上线。成员接口晚到,不一定让布局工作全部停止;权限方案晚定,则可能让已经完成的页面需要返工。不同影响需要不同动作。

  1. 沿依赖图找直接受影响任务,再找它们继续影响的后续结果。
  2. 确认哪些工作可以并行推进,哪些只能靠额外假设继续。
  3. 比较缩小范围、采用临时替代、调整顺序和整体延期,写出每种选择的代价。
  4. 由能接受代价的负责人确认方案,同时更新对外承诺和关联任务。

“先上线再补”必须附带边界。若本例延后邮件通知,保留站内待办是否足够、受影响用户是否知情、后补任务由谁负责,都要有结论。不能因为一个依赖被改成可选,就让核心工单无人处理。

让依赖表成为交付检查的一部分

在墨刀白板中,可以把需求结果放在右侧,前置条件放在左侧,卡片下附承诺记录链接。每次跟进优先看尚未确认、已延期和可验证但未接受的项目;没有变化的事项不必逐条重新汇报。

出现接口变化、新的上线要求或负责人交接时,更新对应连线与承诺。依赖相对稳定后,再把可执行事项转入甘特图排期或产品路线图。这些工具各自表达不同粒度,避免在每张图里维护同一套互相矛盾的日期。

下次版本检查可以从一条最容易延期的依赖开始,请提供方和使用方共同读完完成条件。两边对同一份交付物说得清、验得过,依赖图才真正能减少等待中的误解。

官方参考:Atlassian Dependency Mapping。
