跨部门需求冲突通常需要先统一业务目标,再把各方要求拆成证据、硬约束和可协商条件;形成可比较的方案后,由明确的负责人决定取舍,并记录影响、异议和复查条件。把所有部门的要求直接加在一起,容易得到同时复杂、难交付又不能解决主要问题的方案。

产品经理的工作是让冲突可以被判断。销售强调响应客户,运营关注流程可控,研发考虑一致性与维护成本,这些诉求可能都有道理。关键在于说清当前决定要优化什么、哪些代价愿意承担,以及谁有权接受这些代价。
先判断你们究竟在争什么
| 冲突类型 | 常见表现 | 先补什么 |
|---|---|---|
| 目标不同 | 一方要快速完成,一方要减少误操作 | 共同业务目标及优先约束 |
| 事实不同 | 一方说很多客户需要,一方说几乎没人用 | 同口径证据与具体场景 |
| 方案不同 | 都想减少等待,但分别主张自动化或人工审批 | 多方案的收益、风险和实施代价 |
| 资源不足 | 多个事项都想进同一版本 | 可用容量、依赖和延期影响 |
| 决定权不清 | 开了多次会,每次又回到起点 | 最终决定者与决策时限 |
事实没有对齐时,继续比较功能只会扩大分歧。决定权不清时,补更多图表也很难让事情结束。先判断冲突类型,才能知道下一步是补证据、改方案、调资源还是请有权限的人作出决定。
把部门立场改写成目标和约束
用“未发货订单是否允许用户直接取消”讨论一种常见冲突。以下是业务推演,具体规则需要团队结合真实履约流程确认。
| 表面要求 | 背后希望实现的目标 | 必须进一步确认 |
|---|---|---|
| 客服希望一键取消 | 减少用户等待和人工解释 | 哪些订单需要处理,等待主要发生在哪里 |
| 仓储希望先人工确认 | 避免已经出库却被取消 | 系统何时知道出库状态,哪些动作可撤回 |
| 研发希望规则稳定 | 防止不同系统状态冲突和重复处理 | 状态来源、延迟、重试及一致性条件 |
先请各方补全一句话:“在[场景]中,[对象]遇到[问题],造成[后果];我们希望改善[结果],不能突破[约束]。”这样既保留了部门需要,也给方案变化留出了空间。
硬约束要有依据。已签署的服务约定、真实的系统限制和已确认业务规则,与“以前一直这样做”“领导可能不喜欢”应分别记录。技术限制也要区分当前版本做不到、投入较大和原则上不可行,避免把所有困难写成同一种禁止。
把证据放到同一张桌面上
不要比较“十个客户反馈”和“接口很复杂”两个不同维度的声音。先把用户影响、发生条件、实现成本和延迟代价分开,再由团队确认它们怎样影响决定。
| 比较维度 | 有用的材料 | 容易误导的写法 |
|---|---|---|
| 用户与业务影响 | 具体任务、工单编号、发生频率和后果 | 客户都要、影响特别大 |
| 现有替代办法 | 人工处理步骤、耗时来源、失败条件 | 现在没有办法 |
| 实现与维护代价 | 需要改哪些系统、依赖谁、哪些未知项 | 做不了、很简单 |
| 时间约束 | 明确的业务日期及错过后的影响 | 越快越好、本周必须上 |
| 风险与可逆性 | 可能发生什么、能否回退、影响范围 | 风险可控、上线再说 |
证据不足可以继续决策,但应把依据的强弱写出来。对信息不足且容易回退的小范围方案,可以安排验证;涉及大范围数据或不可逆流程时,则需要更充分的确认。不要用低可信的分数制造精确感。
至少摆出可比较的选择,包括暂不改变
只有“做”和“不做”时,讨论容易变成支持或反对某个部门。围绕订单取消,至少可以比较以下路径。
| 选择 | 解决什么 | 承担什么代价 |
|---|---|---|
| 保持人工确认 | 保留现有履约控制 | 用户仍需等待,客服继续承担处理 |
| 所有未发货订单直接取消 | 操作快,减少人工介入 | 需要可靠状态和并发控制,不能忽略出库延迟 |
| 状态明确时自动处理,其余转人工 | 覆盖可确认的场景,保留异常处理 | 需定义清楚分支、提示与人工接手规则 |
第三种方案也不应天然胜出。它可能增加状态判断与解释成本。团队应把每种方案画到同样细的程度,让用户知道何时成功、何时处理中、何时转人工,再比较实际负担。

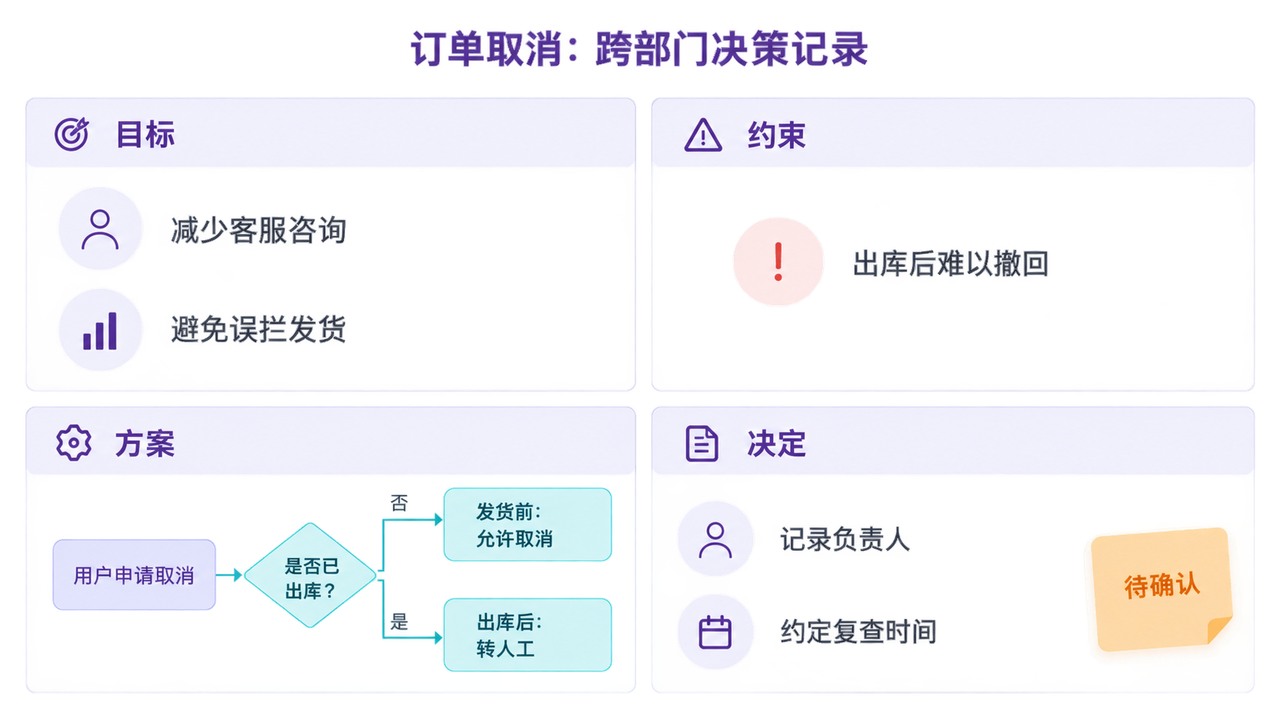

在墨刀原型中展示这几个状态,能把“体验更好”变成具体的页面、提示和下一步。研发可以指出状态不可可靠取得的环节,业务同事则能判断人工接手是否真的可执行。

让谁决定,决定留下什么
推动讨论的人与最终决定的人可以不同。产品经理负责整理材料、促成比较;需要跨部门接受取舍时,应由具有相应授权的人作出决定。征求了所有人的意见,不代表必须等每个人都赞成。
Atlassian的DACI方法将推动人、最终决定者、提供专业意见的人和知情人分开。团队可以借用这种角色划分,但不需要为了一个小决定建立复杂的审批链。
一份可以复制的决策记录
决定的问题:[限定本次范围]
共同目标:[优先改善的业务结果]
约束与证据:[出处和待确认项]
比较过的方案:[收益、代价、依赖]
最终决定及原因:[选择什么,接受什么代价]
保留异议:[仍有分歧的点及理由]
执行负责人、范围与期限:[填写]
复查条件:[出现什么证据需要重新决定]
决定者与日期:[填写]
对于订单取消,复查条件可以是:自动处理失败进入了未设计的状态、人工队列超出团队能处理的范围,或履约系统提供了更可靠的状态接口。应把触发条件写成可观察事件,不用“效果不好再看”替代。
仍然谈不拢时,带着同一份材料升级
出现跨部门权限冲突、双方都无权接受代价,或者关键时间点临近而决定停滞时,可以升级到共同负责人。升级材料要包含双方认可的事实、尚有争议的点、选项及各自理由,避免只转发对自己有利的聊天截图。
Atlassian关于理性升级的实践强调公开说明分歧、梳理取舍并让相关方知情。升级的目的,是把决定放到能承担整体后果的人那里;决定作出后,各方都需要得到同一份结论。
会已经开了很多次,怎样停止循环
- 没有新证据、也没有触发复查条件,就回到已确认的决定执行。
- 新信息改变了关键前提,明确写出哪一条前提失效,再发起复议。
- 决定仍停留在“后面再说”,补上负责人、下一步材料与给出结论的时间。
- 一方确实承担了额外工作,把工作量、责任和期限纳入计划,不能只要求其理解大局。
决定以后,把取舍同步到需求和交付
决策记录确认后,更新需求范围、原型分支、验收条件和版本计划。对没有采用的方案说明原因,保留原证据;不能只在会上达成一致,却让研发继续照旧稿实现。
在墨刀白板中可按目标、约束、方案、决定四个区域整理材料,将原型和需求编号链接在旁边。讨论结束后保留当前决定,并把旧方案标为未采用,方便后来加入项目的人理解取舍。
如果问题只是大量请求的收集与筛选,可先建立产品需求池;需要比较用户对功能的满意度,可以参考KANO模型。跨部门冲突的独特之处,在于团队必须共同接受某些代价,并让这些代价在后续执行中有人负责。
