产品迭代范围和任务清单确定后,先核对每项任务的负责人、持续时间和前置条件,再把开始与结束位置画到同一条时间轴上。任务条表达计划持续时间,里程碑表达一个确认时点;两者不要混用。画完后还要检查同一人是否被安排了重叠工作,以及前置任务延期时,后续哪些任务会受影响。
如果团队需要边讨论边调整,可以用墨刀在线甘特图工具在白板上整理计划。先从一个小版本的交付开始,把范围、依赖和验收节点画清楚,再增加颜色、分组和汇报信息,比先找一张漂亮模板更容易形成可执行的安排。
先准备任务表:一轮课程报名迭代怎么排
假设一个小团队要交付课程报名一期,已经确认只做课程详情、报名确认和结果查询。产品、设计、前端、后端和测试各有一位负责人。项目采用工作日作为单位,D1 表示第一个工作日,周末不计入示例工期。以下用时只是演算材料,应由实际负责人重新估算。
| 编号/任务 | 负责人 | 计划 | 前置条件 | 交付结果 |
|---|---|---|---|---|
| A 需求与规则确认 | 产品 | D1—D2,2天 | 目标与范围已明确 | 报名规则和验收条件 |
| B 页面与状态原型 | 设计 | D3—D4,2天 | A完成 | 正常、已满、提交中、失败状态 |
| C 接口约定 | 后端 | D3,1天 | A完成 | 字段、错误结果和请求约定 |
| D 页面实现 | 前端 | D5—D7,3天 | B和C完成 | 可联调页面 |
| E 服务实现 | 后端 | D4—D6,3天 | C完成 | 可联调服务 |
| F 联调与系统测试 | 测试牵头,前后端配合 | D8—D9,2天 | D和E完成 | 执行记录、问题处理结果 |
| G 业务验收与发布确认 | 产品牵头 | D10,1天 | F完成,发布条件满足 | 验收结论和发布决定 |
任务写到能交付结果即可。“开发”“测试”若大到无法估算,应继续拆分;“开会十分钟”这种操作细节未必需要独占一行。跨角色任务要有一个牵头人,同时写明谁需要配合,避免日程上看似空闲,实际却被多处调用。
如果连范围里有哪些交付成果都没有定下来,可以先整理WBS工作分解结构,再进入排期。甘特图不能替团队决定哪些需求属于本期,也不能用一根长条掩盖还没讨论清楚的工作。
选择模板,先统一时间尺度

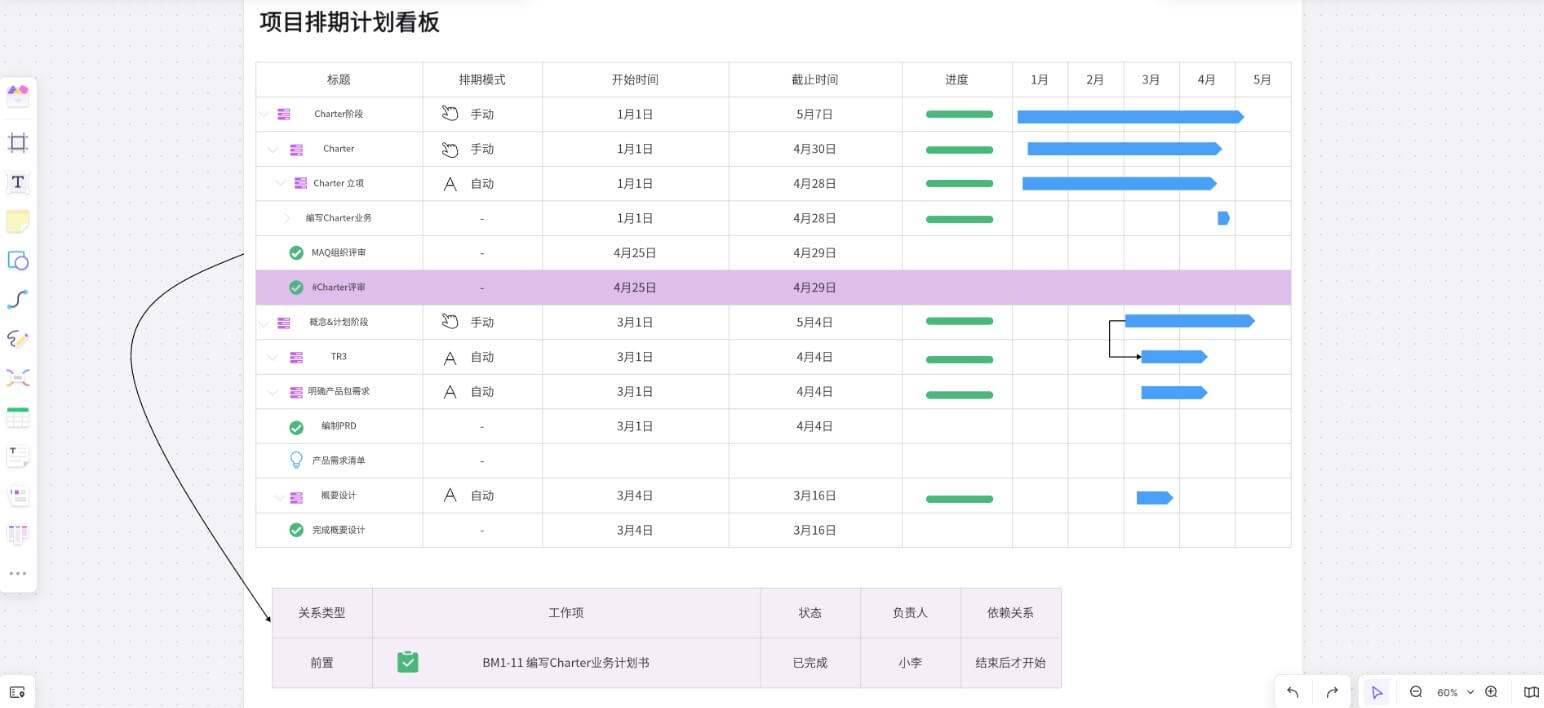

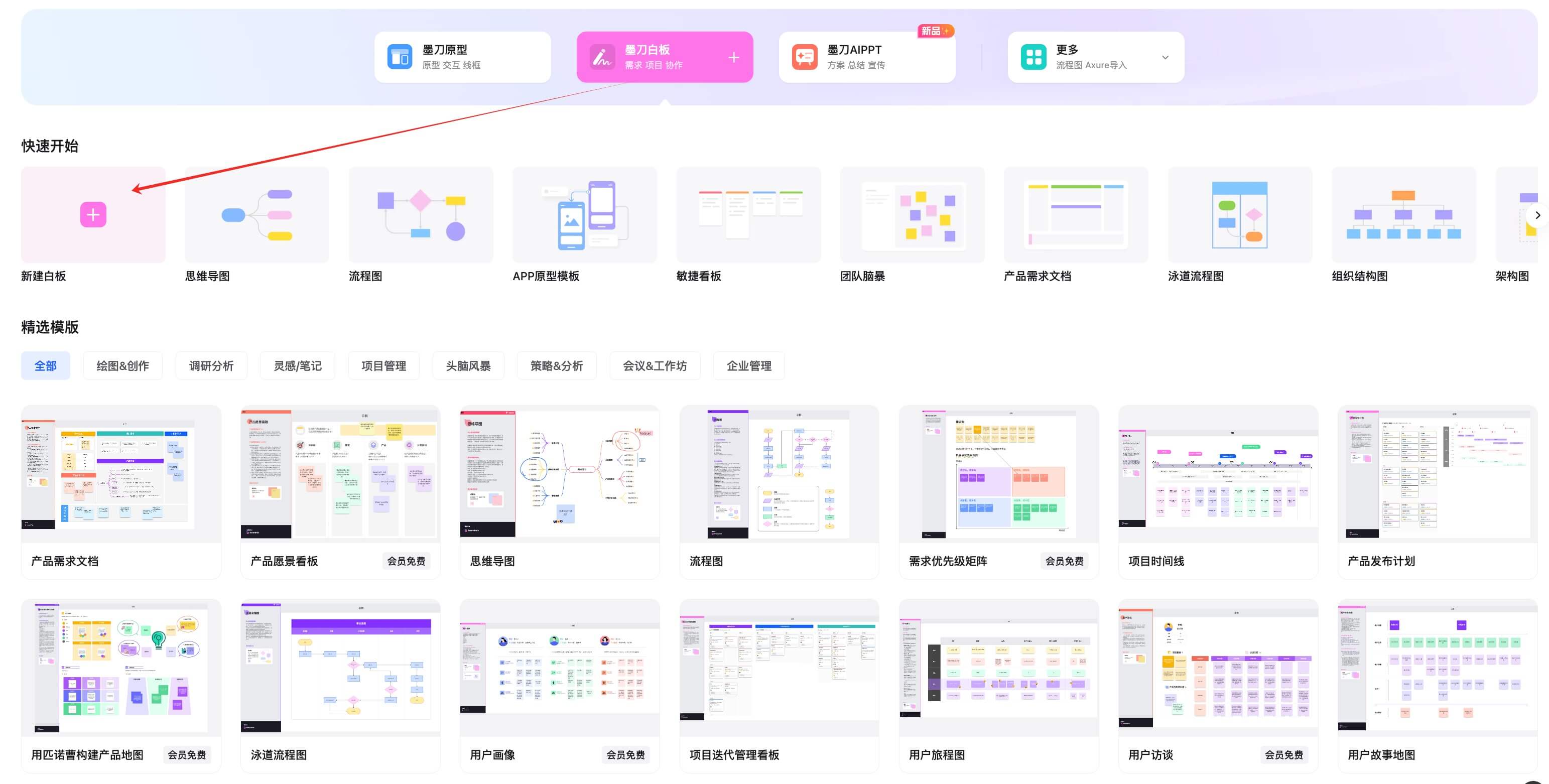

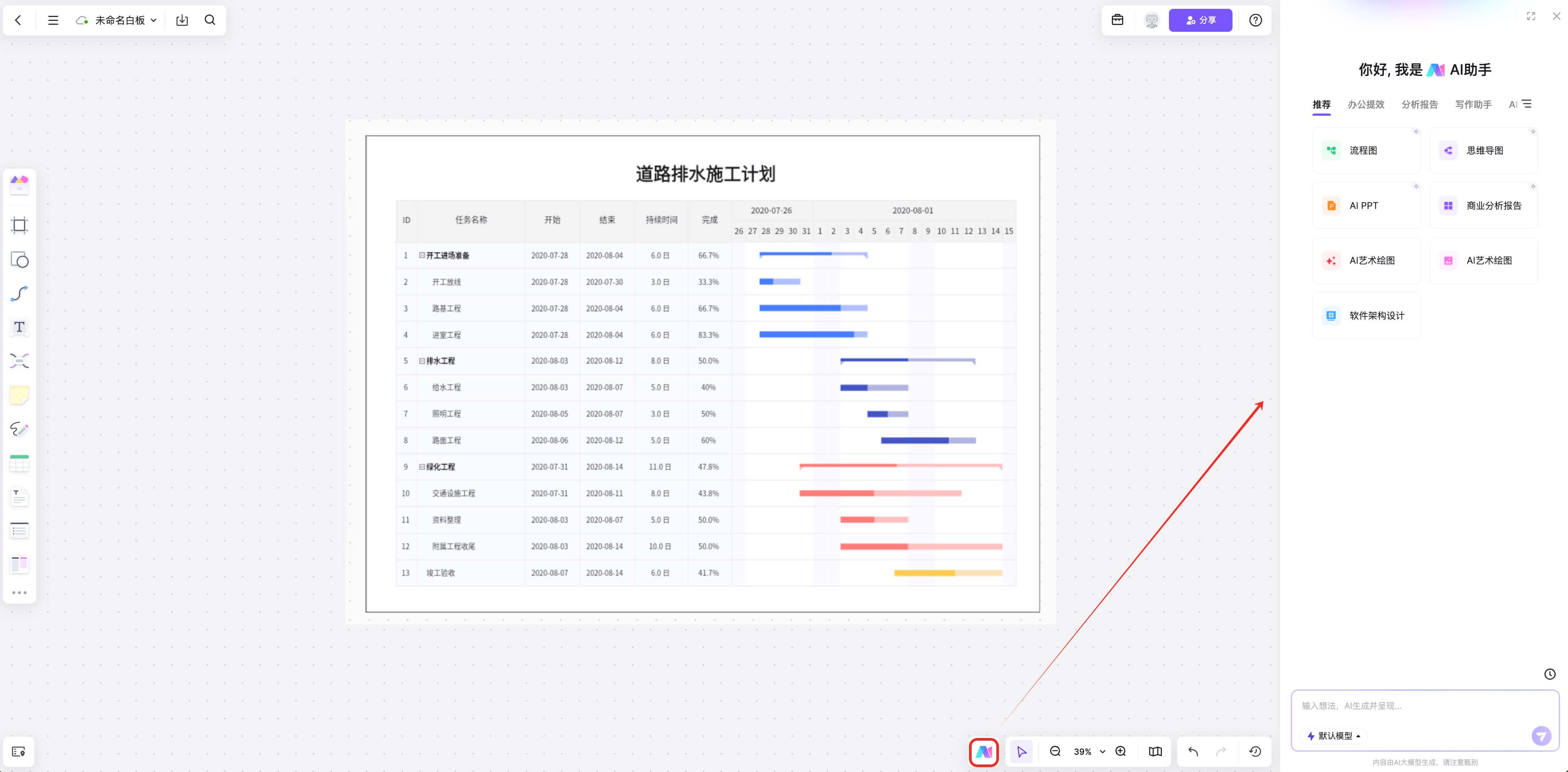

进入墨刀白板,使用适合当前周期的甘特图模板,或用表格、图形与文字建立空白计划。模板中的示例任务和日期要先清理,再换成自己的任务表。原有图片中的季度或月份是模板内容,不代表这轮十个工作日的计划应按月绘制。

短迭代按天画,跨季度规划按周或月画。不要在一张图中让某些列表示天、另一些列表示周。使用实际日期时,应注明工作日历、节假日和团队休息安排;外部合作方的日历不同,也需要单独确认。
任务表放左侧,日期放顶部,保证同一任务行从名称、负责人到条形一直对应。若任务名称太长,可以把详细说明放到旁边,主图保留能够识别的短名称和编号。

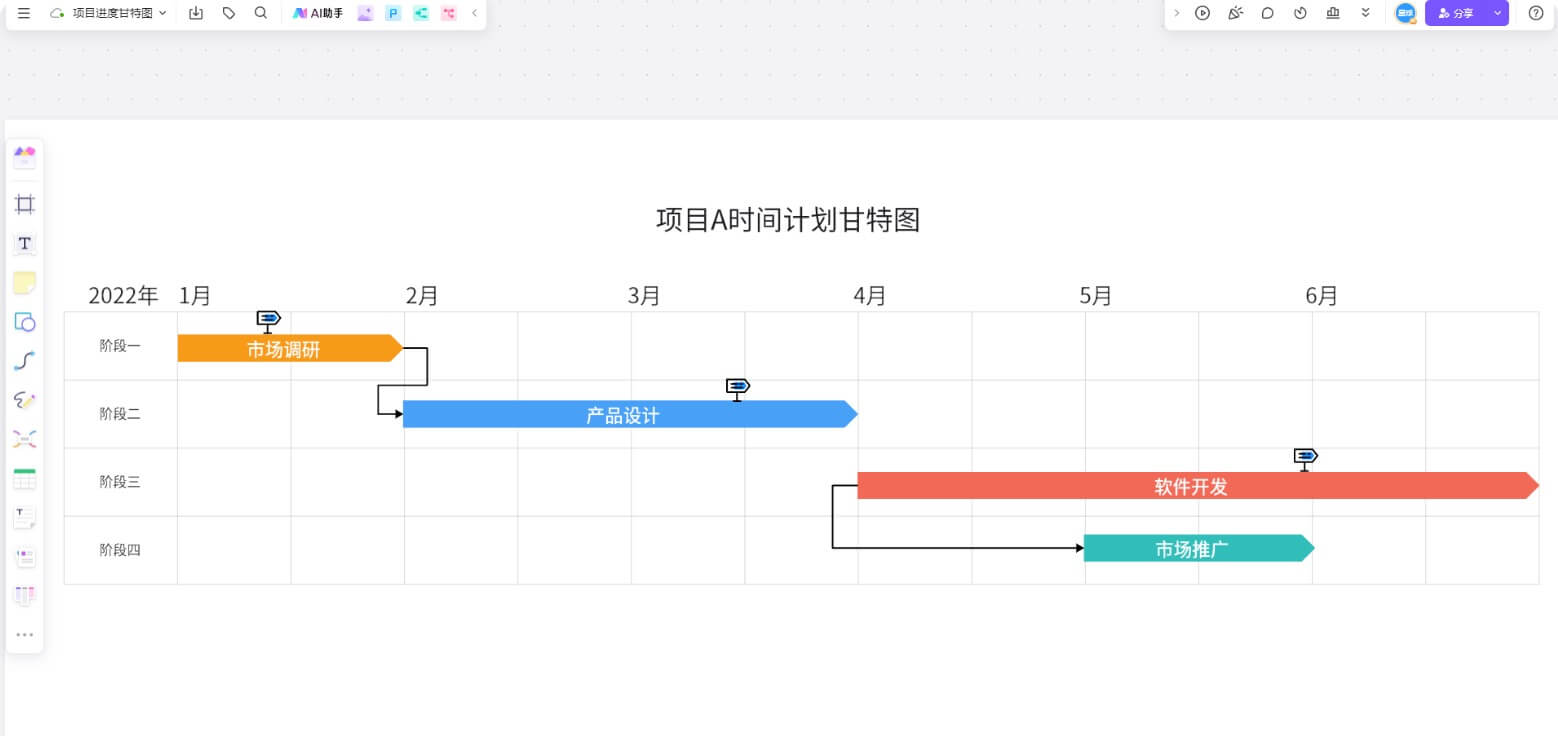

画任务条和里程碑:长度、颜色各代表什么
按示例任务表,A 从 D1 的起点画到 D2 的终点,B 占 D3—D4,C 只占 D3。这里按整工作日计,不能把 D1—D2 误算成只有一天。任务条长度表达计划持续时间,不等于已完成进度。
在墨刀白板里,可以调整条形的起止位置,并把任务名称、负责人和必要备注放在同一行。颜色建议只表达一个主要维度,例如按产品、设计、研发、测试区分;状态另用文字或标记说明。若蓝色有时表示“研发”、有时又表示“已完成”,读图的人会误判。
里程碑用于“范围确认”“验收通过”这样的时点,不应画成持续数天的工作条。示例中可把“范围确认”放在 D2 结束处,把“验收通过”放在 G 完成后;如果验收尚未通过,它就仍是计划节点,不能因为日期到了自动标完成。

连接依赖,避免把可以并行的工作全排成串行
这个例子的主要依赖是:A→B、A→C、B→D、C→D、C→E、D与E→F、F→G。它们都采用“前项完成后,后项才能开始”的约定。连接线从前项结束位置指向后项开始位置,不能只按上下行顺序随手连起来。
B 与 C 可以同时开始,因为二者都等待 A;E 在 D4 开始,不需要等到 B 结束,但 D 必须同时等 B 和 C。这里的并行建立在不同负责人以及接口约定已确认的前提上。如果同一位后端还承担其他项目,应先调整资源安排,不能只因图上有空白就认为可行。

白板上的连线是团队表达依赖的一种方式。不要默认移动一个条形后,全部后续任务都已经自动完成重新排期;修改后仍要逐项核对受影响的条形、负责人和里程碑。
任务延期后怎么改?保留原计划,调整受影响部分
如果 B“页面与状态原型”多用一天,结束从 D4 变为 D5,D 最早从 D6 开始,持续三天后在 D8 结束。F 等到 D 和 E 都完成,改为 D9—D10;G 随之移到 D11。E 的计划没有因为 B 延期而自动改变,因为它依赖的是 C。
这次调整至少要留下三项信息:原结束时间、当前预计结束时间、变化原因。可以保留一份原计划,在当前计划旁记录“B 增加已满状态与失败返回方案,影响 D、F、G”。直接把旧日期抹掉,会让复盘时无法分清估算偏差与范围变化。
| 受影响任务 | 原计划 | 调整后 | 原因 |
|---|---|---|---|
| B 原型 | D3—D4 | D3—D5 | 补充已确认的异常状态 |
| D 页面实现 | D5—D7 | D6—D8 | 等待B完成 |
| F 联调与测试 | D8—D9 | D9—D10 | 等待D和E完成 |
| G 验收与发布确认 | D10 | D11 | 等待F完成 |
如果上线日不能变,不能简单把测试条形压短一天。应由团队讨论可行选择:缩小本期范围、调整人员分工、在条件允许时提前准备测试材料,或重新协商交付日期。每种选择都需要重新核对质量与依赖,甘特图只是把影响呈现出来。
跟进进度时,区分已完成、阻塞和结果未确认
“做了三天”不等于“完成了60%”。先约定进度的含义:对于短任务,用未开始、进行中、阻塞、待确认、已完成往往更清楚;对于较大的工作包,可以按已验收的成果拆分跟踪,不随意让负责人凭感觉填写百分比。
示例中的 D 即使页面能打开,只要关键状态仍未实现,就不能作为 F 已具备条件的依据。“待接口环境”“等待规则确认”应写在阻塞备注中,明确由谁解除、何时再次检查。对外汇报时,将预计完成时间和已经完成的事实分开。
多人协作时,在共享白板上针对具体任务留下意见,再由负责人更新计划。分享前确认接收者能否查看或编辑;给评审方的是计划和待决事项,给执行方还需要任务说明与验收条件。
交付前走读一次:这张甘特图能支持行动吗?
- 抽一条任务,确认名称、负责人、持续时间和交付结果能相互对应。
- 沿一组依赖检查,确认后项开始时前项确实能够交付,而不是只在视觉上错开。
- 检查同一负责人在同一时间是否被多个任务占用,特别是联调与验收的配合时间。
- 模拟一条任务延期,核对哪些后续任务移动、哪些应保持原位。
- 确认原计划、当前计划和变更说明可以区分,参与者知道下一次更新时间。
需要了解甘特图的适用场景、基本构成及常见管理问题,可继续阅读甘特图的基本构成与适用场景。要开始实际排期,先把当前版本的任务表整理出来,再进入白板建立自己的第一张计划。
