项目流程图怎么画?阶段门、交付物与责任人

文章目录
免费使用墨刀
更新时间: 2026年10月30日

项目流程图应画清“阶段怎样通过”,而不只是列出阶段名称。先确定项目起止边界,再列出每阶段的交付物与责任人,用判断节点表示评审或验收,不通过时标明返工位置。这样,团队看到的才是可执行的推进规则,而不是一串“立项—实施—结束”。

可以用墨刀在线绘制项目流程,把阶段、评审条件和返工连线放在一份可编辑文件中讨论。先画清项目怎么推进,再把具体日期、工期与资源安排交给进度计划,不必让一张图承担所有项目管理信息。

画图前先收集四项输入

如果直接打开画布再凭记忆补节点,流程图很容易漏掉交付物或把讨论动作误画成审批。开始前先把四项输入写在任务单上:起止边界、阶段结果、决策角色、未通过去向。它们分别回答“从哪里到哪里”“每阶段交出什么”“谁能放行”“失败后回到哪里”。

  • 起止边界:写出明确的触发事件和完成条件,例如“范围获确认”到“成果完成移交”,不要用“项目开始/结束”这种无法验收的词。
  • 阶段结果:列出能被查看或确认的主要产物,如范围说明、评审版方案、检查记录或移交清单;同一阶段可以有多项交付物。
  • 决策角色:把参与讨论的人与最终确认人分开记录;如果两方都必须签收,写明两方各确认什么,不把“有人同意”当作完整通过。
  • 未通过去向:为每个判断节点预先写回退动作,区分补材料、改方案和重新检查。

输入若仍未知,先标记待确认,不要用“按实际情况处理”代替节点。

项目流程图与进度计划分别回答什么

项目流程图回答“完成什么才能继续、谁做决定、失败怎么办”;甘特图或排期表回答“何时开始、需要多久、资源如何安排”。流程不清时,排期容易把尚未完成评审的事项当作已经可以开工;只有流程没有排期,则看不到实际时间压力。

下图是一张工程项目流程实例,可用来观察阶段、评审与文档之间的关系。不同组织的审批与交付要求不同,画自己的项目时,应从当前项目章程、合同范围和实际分工中提取节点,而不是照搬所有步骤。

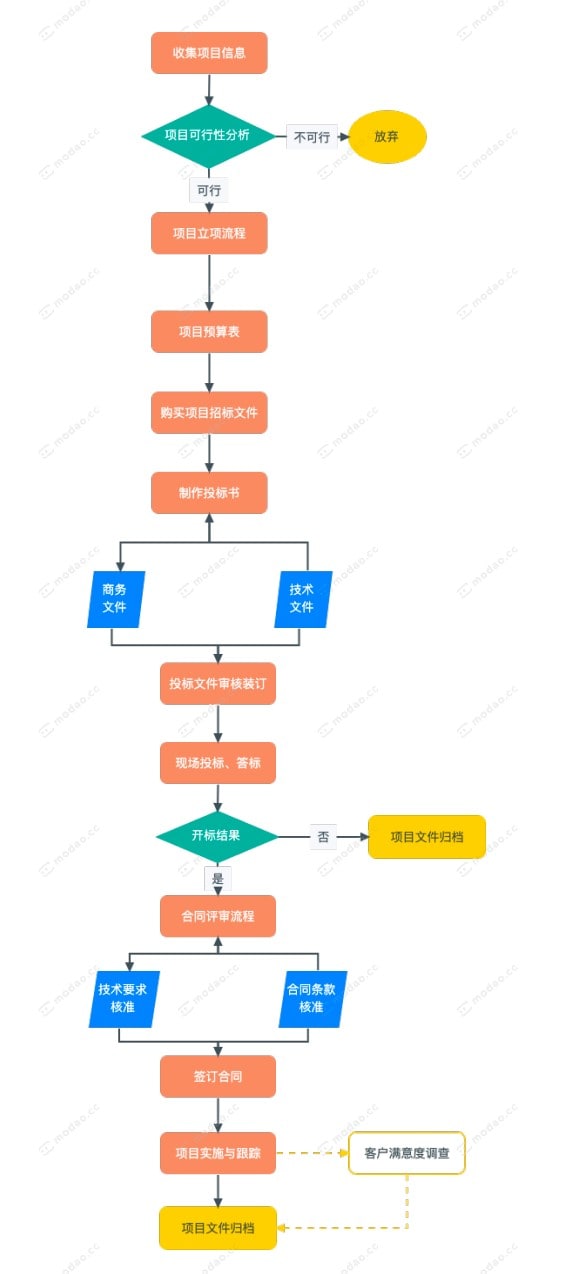

工程项目管理流程图,包含项目阶段、判断节点与文档
先识别主阶段和评审门,再判断哪些节点属于本项目。

图的起点可以是“项目需求被确认”,终点可以是“成果被接收并完成移交”。不要把“文件发出”直接当作“移交完成”:接收方是否确认、遗留问题怎样处理,决定项目是否真正越过这一阶段。

每个阶段写出交付物,再决定是否需要一个门

先在纸上列一张小表,确认后再画图。以下是可替换内容的记录方式,不是所有项目都必须经历的固定审批流程:

阶段应交付的结果进入下一阶段前确认什么未通过的去向
需求确认目标、范围和主要约束负责人对范围有一致理解补充需求或缩小范围
方案评审方案及关键依赖说明关键问题有处理办法修改方案,再评审
实施与检查阶段成果及检查记录成果符合约定要求定位问题后返工
验收移交成果、使用资料和责任交接接收方确认并记录遗留事项补齐交付或另定处理期限

把“是否通过评审”放入菱形前,先确认谁有权作出这个判断。讨论参与人可以有很多,作出结论的角色必须清楚。评审条件也应是可观察的结果,如“方案已覆盖约定范围并处理关键风险”,而不只是“基本没问题”。

示例:客户反馈入口改造项目,怎样设置阶段门

假设团队要把分散在邮件中的客户反馈改为在线提交,并由客服分派处理。首期只做“提交反馈—收到编号—客服接单—通知处理结果”,暂不做知识库推荐和自动分类。下面是一份示例工作表,可替换成自己项目的阶段与角色。

阶段与节点执行/确认角色必须看到的交付物放行条件与退回位置
P1 确认范围产品经理整理;业务负责人确认四个首期环节、两项排除范围、用户与客服角色说明范围有决定人且无关键歧义后进入 P2;分歧未解决返回需求澄清
P2 评审方案产品与设计准备;业务、研发、测试分别确认职责内问题提交流程、字段规则、客服分派方式、异常反馈提交后能找到记录,处理人有明确来源;缺项返回对应页面或规则修改
P3 实现并检查研发实现;测试核对约定范围可运行版本、检查结果、未解决问题清单关键路径通过且遗留事项有处理决定后进入 P4;失败返回缺陷修复与复测
P4 验收移交项目负责人组织;业务负责人和客服接收使用说明、客服处理安排、上线与回退方案业务确认可用、客服确认能接单后安排发布;只发出说明书不算移交完成

落到画布时,主线写成“P1 确认范围 → 范围达成一致? → P2 评审方案 → 关键问题解决? → P3 实现并检查 → 检查通过? → P4 验收移交”。每个问号使用判断节点;“否”的箭头回到需要修正的具体动作。P4 以后再补发布及结果确认,不能画成验收结束就自动上线。

这张图管理的是“反馈入口改造项目”,并不替代日常客服操作。反馈涉及退款、退货或换货时,应另用售后退换货流程图说明处理规则;项目主图只标出该流程需要怎样接入和验收。

假如实施中新增“反馈自动分类”,先把它放入变更评估:它会影响分类规则、客服分派和测试范围。由范围决定人选择纳入本期或留待后续;纳入后重开 P2 的相关评审,并检查 P3 的实现与测试是否需要调整。无需把已确认的提交字段全部重做,也不能只在流程尾部加一个“AI 分类”框就认为影响已经处理。

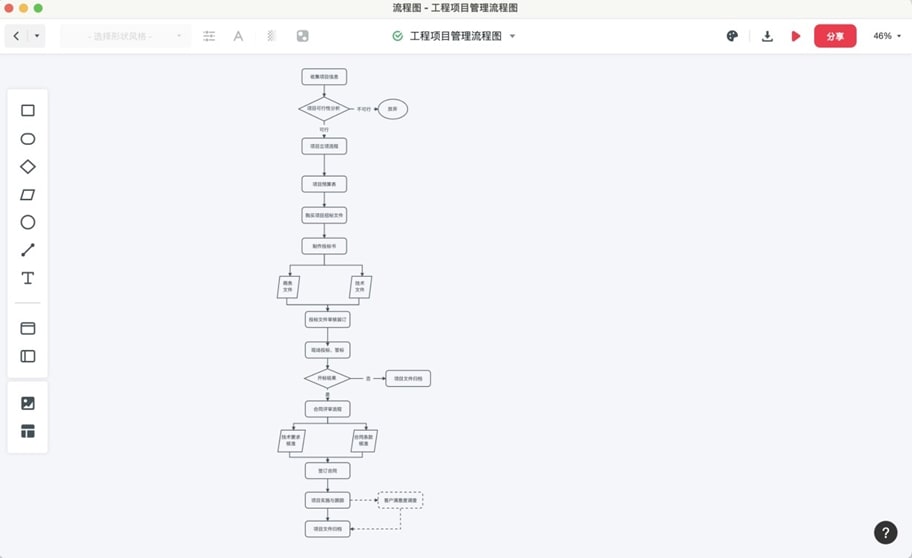

在画布上连接阶段、评审与返工

新建流程图文件,用项目名称和适用范围命名。先放主阶段,再在真正需要决策的位置放判断框。不要把每一个普通动作都画成审批,否则图会把信息同步误表达为正式决策。

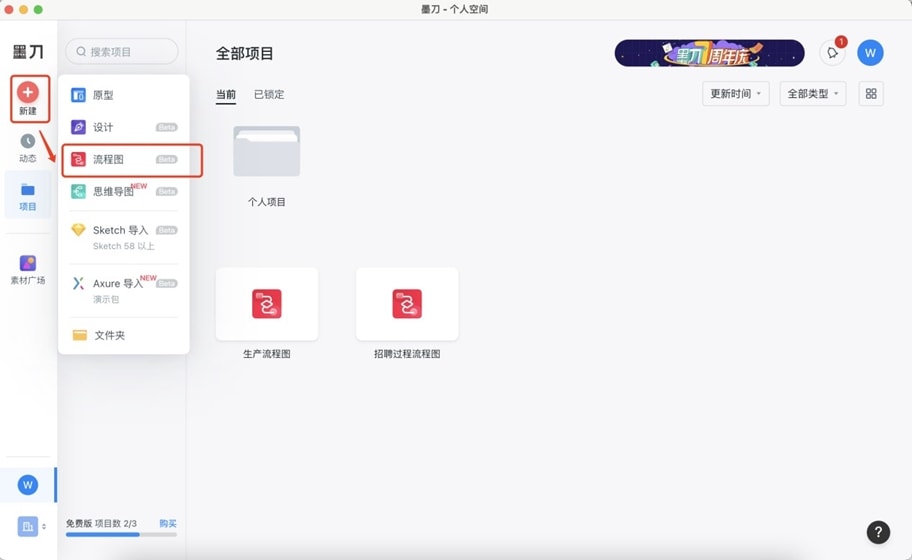

墨刀工作区中新建流程图文件的入口
建立独立项目流程文件,便于后续持续修改和团队查看。

把阶段名称写成动作,例如“编制方案”“组织评审”“提交验收资料”。流程里出现文档时,可标记文档名称与接收方。需要拆解某个阶段内部的活动,可另绘过程流程图,在主图保留阶段入口与出口。

在墨刀画布中连接项目阶段、判断与文档节点
阶段主线保持清晰,分支说明通过、退回或补充材料后的去向。

同类节点可以复制后修改文字,再调整到适合的顺序。连线应指向节点连接点,并在分支上注明结果。若使用团队自定义的文档或状态符号,在图旁放一份简短图例,避免不同角色按自己的理解阅读。

两个工作必须都完成才能继续时,写清汇合条件,例如“设计资料和采购结果均确认”。如果完成其中一项即可继续,应明确是哪一种选择。普通箭头并不会自动表达“全部完成”或“任一完成”,这一点要由节点文字或团队约定的符号说明。

返工回到哪里,变更从哪里重新评审

评审不通过的箭头不能直接回到项目起点。应返回需要修正的动作,并写明再次提交需要什么材料。例如“验收资料缺失”通常返回补资料,“成果未达到要求”则返回问题处理,两者需要的责任人与工作量不同。

如果同一阶段反复被退回,先把退回记录按原因整理,再用鱼骨图梳理可能原因及核验方法。图上的分支只是分析假设,需要结合评审记录、缺陷和交接材料确认;查清原因后,再决定是否调整项目流程。

需求变更也不等于普通返工。可在图旁约定:新增范围先记录变更内容、影响范围和决定人,再判断是否需要更新方案与排期。不要用“按领导意见调整”代替完整去向;一条可理解的变更路径,至少要说明由谁确认,以及哪些下游交付需要重新检查。

涉及采购时,将申请、采购与验收的衔接作为一个关联子流程;装修类项目则可借助装修阶段与验收节点细化范围。主图只保留与项目推进有关的入口和结果,避免展开成所有部门的操作手册。

交付前用一张清单验证流程图

流程图完成后,找一位没有参与绘图的同事按主线和异常线各走一遍。每个节点都应能回答以下问题:

  1. 当前节点的输入是什么,完成后留下哪份结果?
  2. 谁负责执行,谁负责确认,角色是否在图中保持一致?
  3. 判断条件能否被观察或记录,还是只写了“通过/不通过”?
  4. 不通过时回到哪个动作,补齐材料后是否需要重新评审?
  5. 需求变更会影响哪些下游阶段,图上是否有重新检查的入口?

把评审日期、参与人、发现的问题和处理决定记录在流程图旁边。这样下一次更新时,团队能区分“流程规则已改变”和“本次执行没有按规则推进”,也不会只留下一个无法追溯的最终图片。

整理样式后,用一场评审验证它是否能指导工作

颜色用于区分阶段、责任或状态即可,不要同时代表多套含义。统一节点尺寸、文本长度与线条方向,确保关键判断在缩小查看时仍能找到。

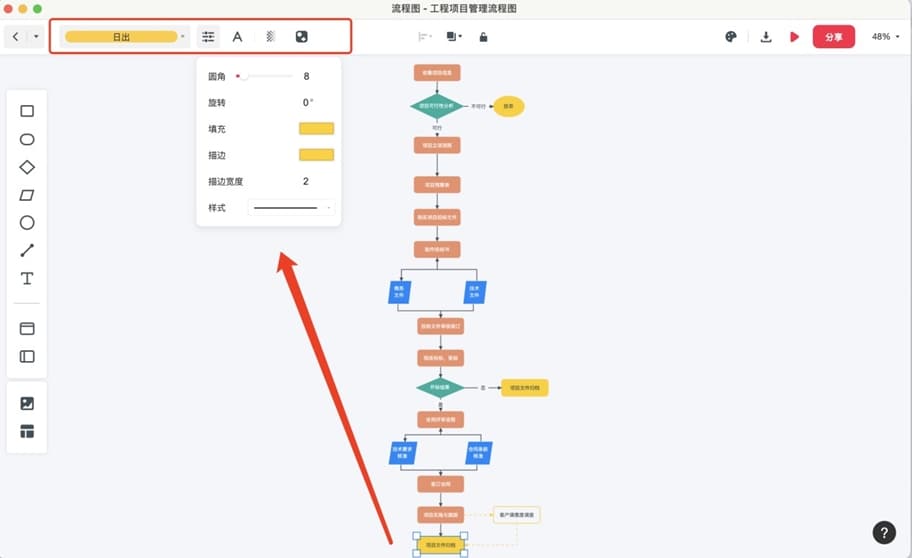

墨刀流程图中调整工程项目节点的主题与样式
用样式强化阶段层级,不用颜色代替明确的判断条件。

评审中对责任归属仍有分歧时,先请执行方和接收方确认交接要求。若跨部门分工很多,可用泳道图方式把责任边界展开。

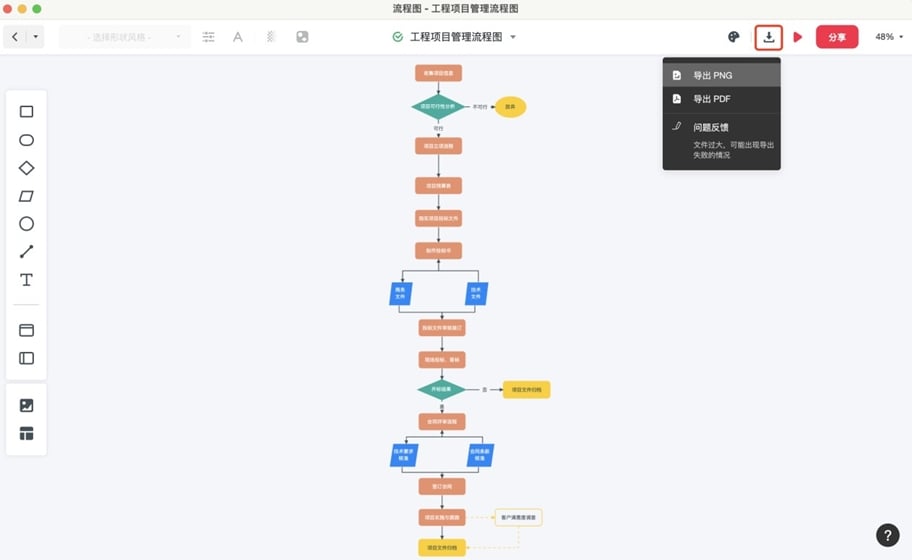

墨刀流程图的PNG与PDF导出选项
共享可编辑文件用于讨论,导出的图表可随评审记录归档。

归档时给流程图保留版本标识,并记录本次改变的阶段、评审门与责任人。图中只表达推进规则;实际完成日期和问题处理进度放在执行记录里维护。下次项目复盘时,才分得清是规则本身有问题,还是执行没有遵守已经约定的规则。
